很久沒有傳工作上的記事
雖然,寶貝重要,可是工作也不然怠懈
這是剛完工的工程,地點是北大特區內的建案
施作的內容為兩層樓的透明電梯及玻璃欄杆

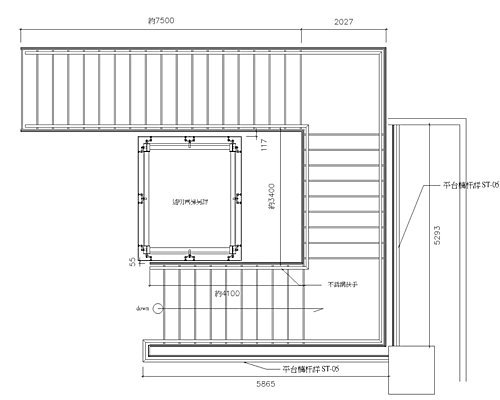

是屬於公共設施,如下圖配置
那我就來介紹施工的流程吧!
一:透明電梯

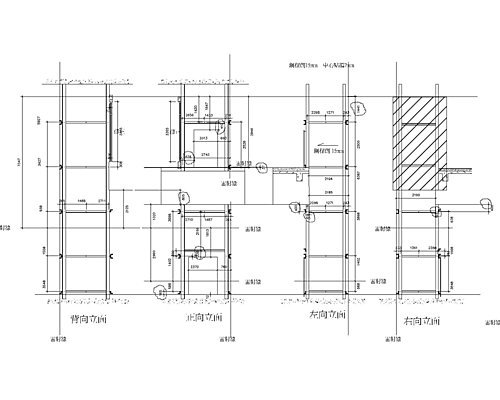

營造廠已經把鋼構組立起來了
於是一進場就是檢討玻璃網格及鋼構位移
懸吊經緯線,來確定鋼構位移情況

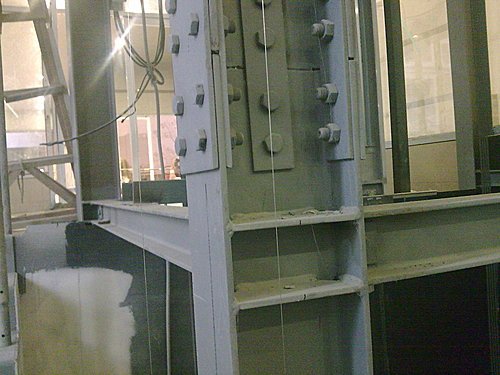

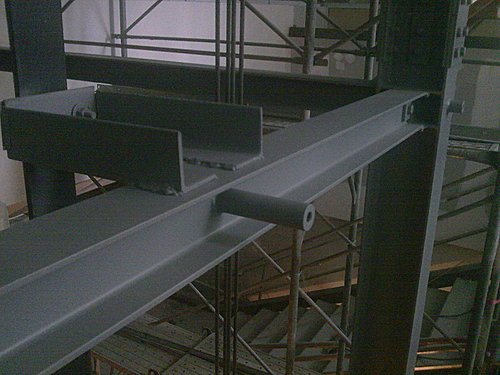

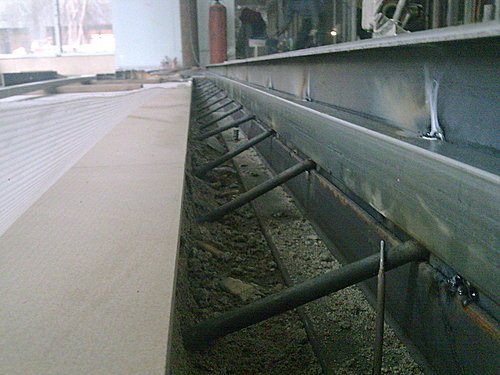

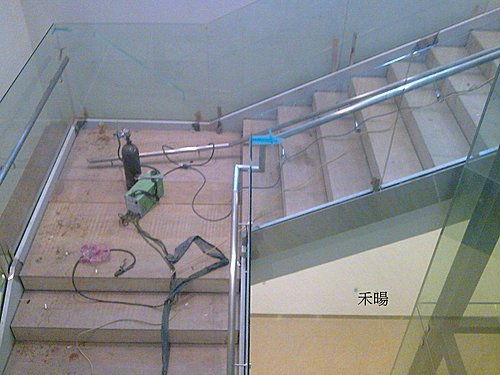

爪具固定座的焊接
收樣及繪製點位圖
這個步驟是整個工作中,最重要的關鍵
因為玻璃廠商也是要依照這份資料來出玻璃的加工圖
因為玻璃一下錯,損失就大條了

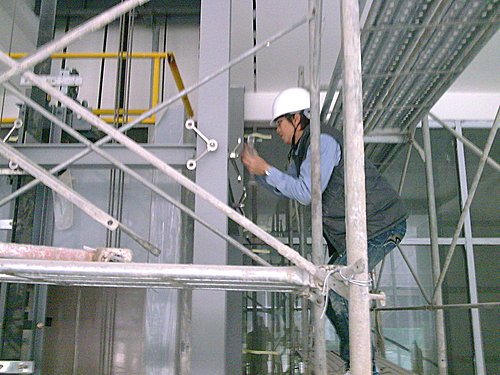

玻璃按裝前先鎖上玻璃爪具

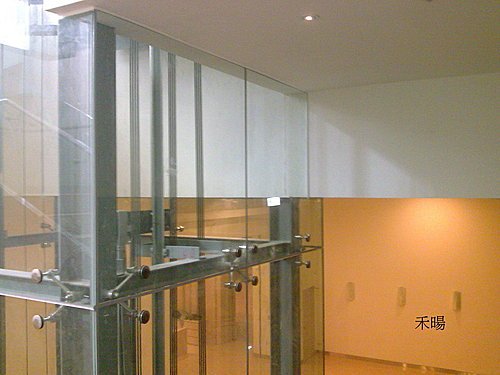

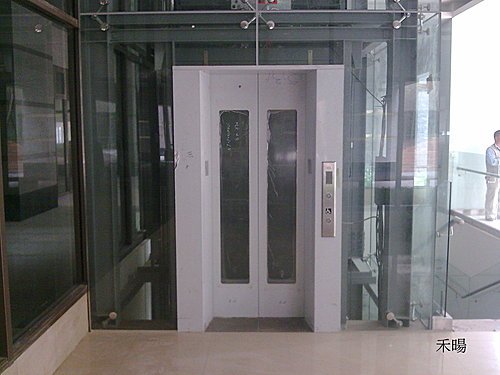

璃璃按裝好了,來看成品吧

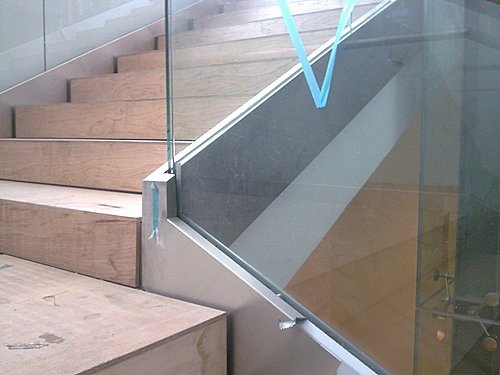

厢型的結構玻璃會比一般的帷幕難作一點點
因為要考慮的細節比較多一些
誓如進出面,垂直面,過樓層切角等問題
如上圖玻璃就要切好幾個角了,

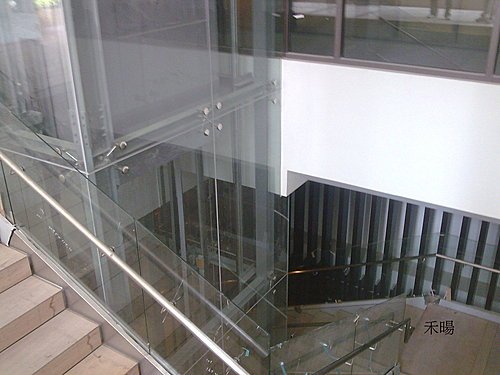

也因為這座電梯是在室內,比較沒有風壓的問題
所以修邊框槽也就沒有做了

二:玻璃欄杆
先繪製施工圖送審,確定型式後

先施作玻璃溝槽
工地就是這樣,做室內的光線不足,空氣不好
做室外的風吹日曬雨淋,啊!~~~~錢難攢
平台處玻璃槽
人講樹頭站乎在,不驚樹尾做風颱,
溝槽底座夠穏了吧!
一樣收樣繪製玻璃加工圖
玻璃的尺寸其實沒有什麼,
不過,還要配合轉折平台切角及套扶手座的位置
所以就比較麻煩一點,
可是也有一點好處,就是所有的扶手,就可以在工廠裁切
角度及長度比較準,師父不用在現場量的要死

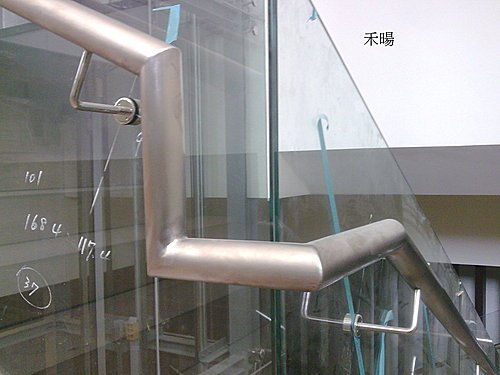

不銹鋼修邊板製作
使用1.5毛絲面
內轉角的地方比較難作,因為是變形的關係
扶手組立焊接
研磨抛砂

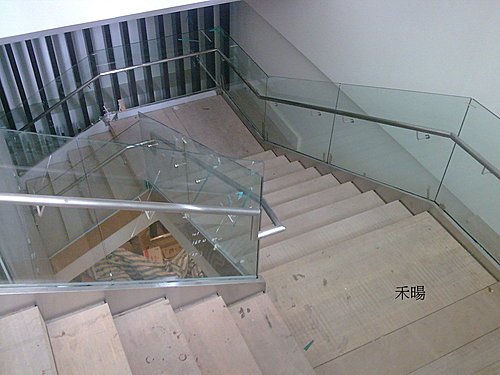

大功告成了
其實中間還有一點小插曲,
就是我們的玻璃廠商黑雄,為了要捧場,向其它家的玻璃加工廠出料
結果,10片玻璃尺寸錯了4片,出錯的機率也太高了吧
原因是這家廠商沒有cnc製程,靠人工裁切,
師父一出錯,玻璃就毀了,害得師父們在現場空耗了有兩天的時間有
事後,還要去爭論是非,啊~~~~
改天再傳其它的作品吧!
下回見!
